Дровник 2 на 1 метр с двускатной крышей своими руками: план на два выходных

Небольшой навес для дров на два метра по фасаду реально собрать за два выходных, если заранее нарезать и покрасить детали и не спорить с погодой. Разберу, из чего он состоит, как устроен изнутри, в каком порядке идёт сборка и что обязательно успеть до первых морозов.
Что получится в итоге и почему такие габариты
Габариты изделия 2000×1000×1900 мм: два метра по фасаду, метр в глубину и почти два метра до конька. Под двускатной крышей два отсека, разделённые средней стойкой, по бокам решётчатые шпалеры, сзади стенка из досок с крестовыми раскосами, спереди два ящика для цветов. Под самой крышей есть полка: туда удобно убрать растопку, щепу или бересту, чтобы они не валялись на земле.
Метровая глубина выбрана не случайно. Колотое полено обычно 30-40 см, значит в глубину ложится два-три ряда, и задние ряды не приходится доставать через всю поленницу. Двух метров по фасаду хватает, чтобы держать под рукой запас на несколько протопок бани или камина, при этом постройка не выглядит сараем и спокойно встаёт у входа в сад или рядом с зоной отдыха.
С учётом свесов крыши по фасаду выходит 2550 мм, а с ящиками в глубину 1245 мм. Эти цифры важнее основных габаритов, когда примеряете место: свес не должен упираться в забор, а к ящикам нужен подход с лейкой.
Из чего собирается: 142 детали и шесть бетонных блоков

На взрыв-схеме видно, что конструкция складывается из понятных слоёв. Внизу шесть бетонных опорных блоков, на них рама основания из бруса, лаги и доски пола. Выше шесть стоек, верхняя обвязка, стропила с коньковой доской и фронтонами, лобовые доски, два листа настила OSB-3 и мягкая черепица. Отдельными узлами идут задняя стенка с раскосами, две торцевые шпалеры, полка и ящики. Всего 27 видов деталей, 142 штуки.
Пиломатериал хвойный, ходовых сечений, без редкостей:
- брус 100×100 и 50×100;
- доска 50×150, 28×140 и 25×100;
- рейка 20×40, из неё набирается решётка шпалер, одних реек 44 штуки;
- плита OSB-3 толщиной 9 мм под кровлю;
- мягкая черепица коричневого цвета;
- бетонные блоки под опоры.
Покраска в проекте тоже продумана: каркас молочный, пол под маслом цвета светлого дуба, шпалеры светлые шалфейные, ящики серо-голубые. Мой совет: красить детали до сборки, хотя бы в первый слой. Потом кистью в зазоры между рейками шпалеры и в стыки обвязки уже не залезть, а именно там дерево начинает темнеть первым.
Крепёж: саморезы по дереву, усиленные крепёжные уголки, стропильные уголки, оцинкованные и ершёные гвозди, кровельные гвозди для черепицы. Чёрный крепёж на улице не годится: через сезон вокруг каждой шляпки появится рыжий подтёк.

Как устроен навес изнутри и почему дрова в нём не преют

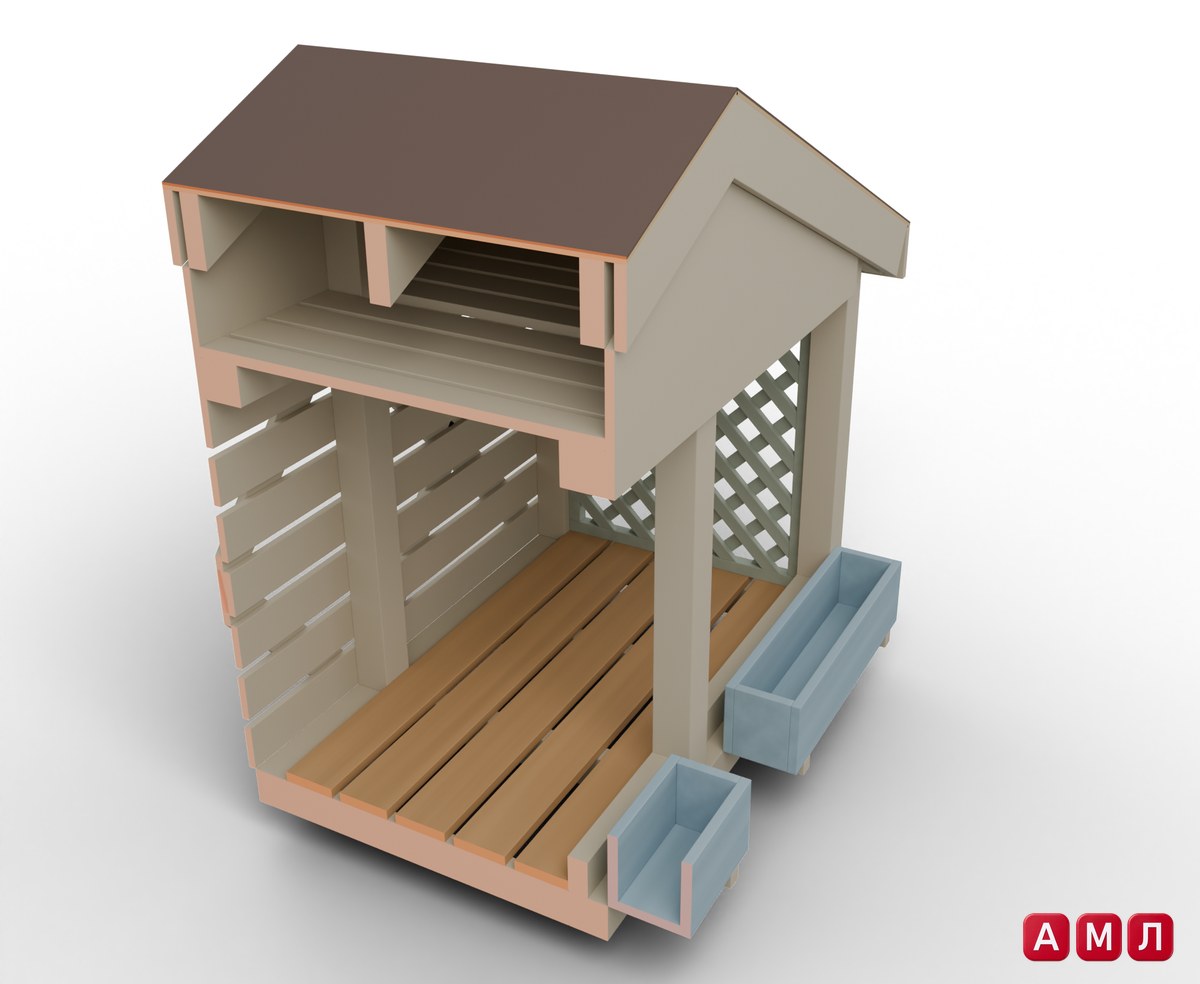

Разрез хорошо показывает главное: в этой постройке нет ни одной глухой плоскости, кроме крыши. Пол собран из досок с зазором 25 мм, задняя стенка из горизонтальных досок со щелями, боковины из решётки. Воздух проходит снизу вверх и насквозь, поэтому поленья досыхают прямо в поленнице, а не покрываются плесенью у стенки.
Пол поднят над землёй на опорных блоках и раме основания. Это не украшение: дерево, лежащее на грунте, тянет влагу, и нижний ряд за зиму превращается в труху. Просвет под полом плюс щели между досками дают ту самую продуваемую подушку.
Под крышей видна полка из досок, уложенная по верхней обвязке. Крыша работает как зонт: стропила садятся на боковую обвязку зарубкой, сверху настил OSB и черепица, свесы прикрывают поленницу от косого дождя. Ящики для цветов вынесены вперёд на кронштейнах и не касаются дров, а в их днищах обязательно делается сток, иначе вода будет стоять у стоек.
Крестовые раскосы на задней стенке держат каркас от раскачивания вдоль фасада. Без них постройка на шести стойках со временем начинает «гулять», особенно когда поленницу разбирают с одного края.

Размеры, сборочный лист и разметка площадки

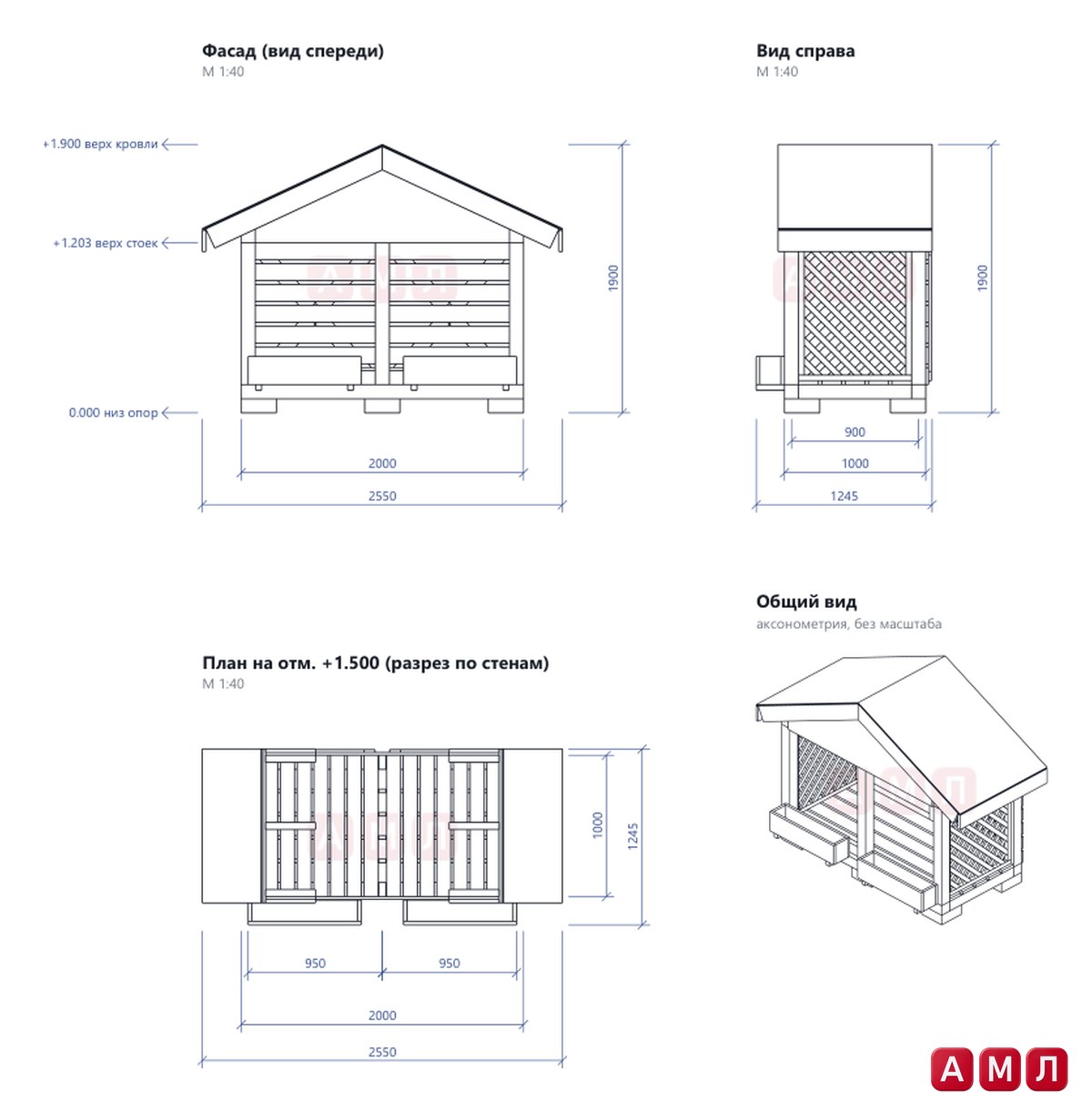

На сборочном листе четыре вида: фасад, вид справа, план и общий вид. На фасаде видны два одинаковых отсека по 950 мм, ширина каркаса 2000 мм и 2550 мм по свесам. Сбоку показаны глубина 1000 мм, ящик, выступающий вперёд, и общая глубина 1245 мм. Высота до верха кровли 1900 мм.
Площадку под шесть блоков размечайте шнуром и колышками. Проверка простая и обязательная: диагонали прямоугольника по наружным углам блоков равны с точностью 5 мм, а верх всех блоков лежит в одной плоскости с той же точностью. Разница больше 5 мм даст перекос рамы, и дальше перекос поедет вверх: в стойки, стропила и листы настила.
Под блоки снимите дёрн и сделайте подушку из песка и щебня, а вокруг отсыпьте гравий, как на фото готового изделия. Так вода от дождя и талого снега уходит в грунт, а не стоит под полом.

Если не хочется самому высчитывать уклон, зарубки и раскрой, в готовом проекте ПроектСам всё это уже собрано: сборочный лист, спецификация, расчёт крепежа и 11 шагов с 3D-картинками. Проект «Дровник деревянный 2x1 м в стиле кантри с двускатной крышей, шпалерами и ящиками для цветов» на сайте ПроектСам.
Первый выходной: основание, пол и каркас
- Утро субботы: разметка, подготовка основания, установка шести опорных блоков в одну плоскость.
- День: рама основания из продольных и поперечных обвязок, проверка диагоналей, три лаги заподлицо с обвязкой.
- Вечер: доски пола и упоры для поленьев. Зазор между досками держите проставкой из обрезка, на глаз он обязательно поплывёт.
- Воскресенье: шесть стоек, каждая по уровню в двух плоскостях, отклонение не больше 2 мм на метр высоты.
- Конец дня: верхняя обвязка, фасадная и задняя балки, диагонали верхней рамы равны с допуском 3 мм.
Крайние доски пола кладите кромкой вплотную к линии стоек, иначе стойку потом не поставить на место. А перед креплением верха сравните высоту всех шести стоек рулеткой: одна стойка, выше соседей на сантиметр, перекосит обвязку и всю крышу.
К вечеру воскресенья должен стоять ровный каркас. Если не успели, ничего страшного, но стойки без верхней обвязки на неделю не оставляйте: ветер и случайный толчок легко сдвинут их. Временно схватите верх рейкой.
Второй выходной: крыша, стенки и декор
Стропила начинаются с одного: выпилите его по шаблону, примерьте на место, проверьте, как зарубка садится на обвязку, и только потом размечайте по нему остальные пять. Уклон крыши 25 градусов, для небольшой кровли это разумный компромисс между высотой конька и сходом воды.
Дальше фронтоны, коньковая доска, лобовые доски и настил. Между плитами OSB оставляйте 3 мм на разбухание, стык плит допускается только на стропиле, плита не должна висеть в пролёте. Потом черепица, задняя стенка с крестовыми раскосами, торцевые шпалеры и в последнюю очередь полка и ящики для цветов.
Всего в проекте 11 шагов сборки. Порядок важен: шпалеры и ящики ставятся после того, как крыша закрыта, иначе декоративные детали будут мешать работать и намокнут под первым же дождём.
Инструмент обычный: шуруповёрт, циркулярная пила и торцовка, ножовка, стамеска для зарубок, уровень на метр, рулетка, угольник, шнур, молоток и кровельный нож.
Что успеть до морозов, а что отложить до весны
Конец октября для такой постройки время рабочее, но с оговорками. Блоки лучше поставить, пока грунт не промёрз: на мёрзлой земле нормальную подушку не сделать, а весной всё, что стояло на замёрзших комьях, просядет.
Мягкая черепица в холод капризна. Клеевой слой на ней схватывается в тепле, поэтому при стабильной температуре ниже 5 градусов гонт придётся подогревать строительным феном или ждать тёплого дня. Если не успеваете, закройте настил плотной плёнкой с нахлёстом и прижмите рейками: так навес переживёт зиму, а черепицу положите весной.
Шпалеры, полку и ящики для цветов спокойно можно доделать весной, к посадке. Зимой постройка с крышей и задней стенкой уже работает по назначению: дрова сухие, каркас с раскосами стоит устойчиво. Скаты здесь смотрят влево и вправо, поэтому снег сползает на шпалеры. После сильных снегопадов его стоит смахнуть щёткой, чтобы он не давил на решётку.
Проверка перед тем, как укладывать дрова
- рама в уровне, диагонали равны;
- стойки вертикальны по двум граням;
- стропила сидят в зарубке без зазора;
- черепица лежит без вздутий;
- шпалеры и ящики закреплены и не шатаются;
- в днищах ящиков есть отверстия для стока.
Дрова не укладывайте вплотную к задней стенке, оставьте пару сантиметров для воздуха. Поленницу ведите от краёв к середине: крайние ряды, переложенные крест-накрест, держат всю кладку и не дают ей завалиться наружу.
Частые вопросы
Какой уклон крыши делать у дровника?
Для небольшого навеса с мягкой черепицей хорошо работает уклон около 25 градусов: конёк получается невысоким, а вода уходит быстро. Мягкой черепице нужен сплошной настил, здесь его роль играет OSB-3.
Можно ли ставить навес для дров прямо на землю?
Лучше не надо. Дерево на грунте тянет влагу, и нижний ряд поленьев за зиму сыреет. Опорные блоки на подсыпке поднимают пол и дают проветривание снизу.
Сколько дров помещается в навес 2 на 1 метр?
В отсеки под крышей помещается порядка полутора складочных кубометров, точная цифра зависит от длины поленьев и плотности укладки. Плюс полка под кровлей для растопки и щепы.
Чем покрыть дерево для уличной постройки?
Каркас и шпалеры лучше покрыть фасадной краской по антисептику, пол маслом для наружных работ. Красить удобнее детали до сборки, хотя бы в один слой, чтобы краска попала в стыки и торцы.
Такой навес получается и хозяйственной постройкой, и украшением участка, а по-настоящему сложных мест в нём два: разметка и стропила. Если хочется собрать его без пересчётов и подгонки по месту, в проекте ПроектСам есть сборочный лист с размерами, раскрой, список закупки, узлы крепления и 3D-модель, которую можно покрутить в браузере перед поездкой за материалом.
