Хозблок с дровником 6 на 4 метра своими руками: где экономить можно, а где нельзя

Хозблок с дровником обычно строят по остатку бюджета, и именно здесь экономия чаще всего оборачивается переделкой. Разберу постройку 6 на 4 метра по статьям расходов: из чего она состоит, какие позиции весят в смете больше всего и где урезать нельзя ни при каких условиях.
Что входит в постройку
Габарит 6000 на 4000 мм, высота по верху кровли 2300 мм, то есть постройка низкая и приземистая. Основной объём разделён на части: закрытая кладовая с двустворчатой дверью, открытый проём навеса с ограждением раскосами накрест и отсек с окном. Крыша у основного объёма с вальмой с одной стороны и фронтоном с другой, а к фронтону пристроен дровник со своей отдельной кровлей.
Материалы такие: каркас из хвойного бруса и доски камерной сушки с антисептиком, открытые стойки и подкосы навеса из строганой лиственницы под маслом. Снаружи стены обшиты строганой доской, окрашенной в антрацит, внутри вагонка. Настил кровли из OSB-3 толщиной 18 мм, сверху гибкая черепица: графитовая на основной крыше и терракотовая на дровнике. Всего 44 вида деталей и 198 штук.
Цифры в рублях сознательно не привожу: цены на пиломатериал и кровлю за год меняются заметно, а между регионами разница на одну и ту же позицию бывает ощутимой. Полезнее понимать структуру сметы, она от года не зависит.
Из каких групп складывается смета

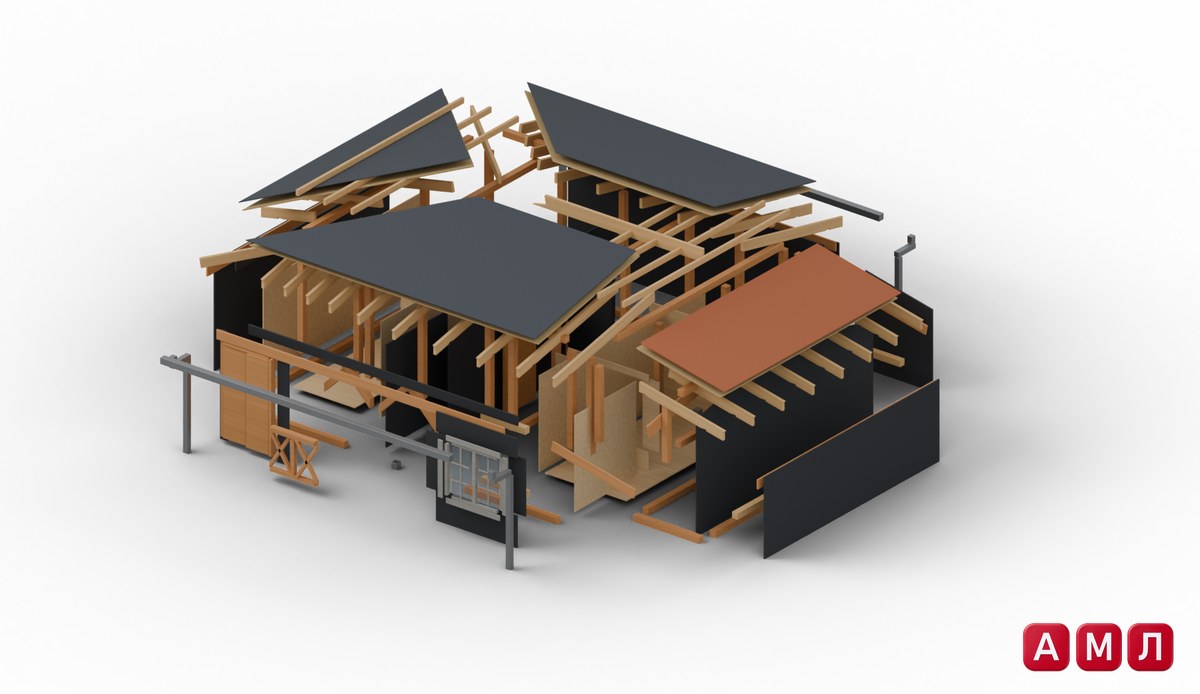

Взрыв-схема хорошо показывает, куда уходят деньги. Самая большая часть деталей это каркас: нижняя и верхняя обвязка, 20 стоек стен, ригели проёмов, стропила основной крыши, накосные стропила и нарожники вальмы, каркас дровника. Второй большой блок это плоскости: листы настила кровли, тёмная обшивка стен, вагонка внутри. Третий: черепица, двери, окно, водосток и крепёж.
- Каркас: брус и доска камерной сушки, антисептик
- Кровля: OSB-3 18 мм, гибкая черепица двух цветов, лобовые и фризовые доски
- Обшивка: строганая доска с окраской снаружи, вагонка внутри
- Проёмы: двери кладовой, окно, ограждение навеса
- Водосток: желоба и трубы
- Крепёж: анкерные болты, опоры балок, усиленные уголки, саморезы и гвозди
Первые три группы забирают львиную долю бюджета, а крепёж и водосток кажутся мелочью ровно до того момента, когда их начинают считать поштучно. Поэтому закладывать их надо сразу, а не оставлять на потом.

Каркас: на сушке и антисептике не экономят
Брус и доска для каркаса идут камерной сушки. Сырой материал дешевле, но в каркасе он садится и крутится уже после того, как его обшили: стойки уходят из вертикали, обвязка выгибается, двери начинают цеплять. Переделка выйдет дороже разницы в цене.
Нижняя обвязка садится на основание анкерными болтами. Два правила тут ничего не стоят, но спасают брус: анкер М12 ставят не ближе 150 мм к торцу, иначе брус расколется, а саму обвязку обрабатывают антисептиком со всех сторон, особенно снизу и по торцам.
Третье правило про верхнюю обвязку: стык между стойками недопустим. Сэкономить на длинной доске и срастить её посреди пролёта значит получить прогиб под кровлей. Стык делают только над стойкой. Верх обвязки по всему периметру держат в одной плоскости, допуск 3 мм, проверка нивелиром.
И мелочь, которая экономит больше всего: все стойки стен одной высоты. Разница больше 2 мм даёт ступеньку в верхней обвязке, и дальше её приходится выбирать подкладками под каждое стропило.
Чтобы смета не росла по ходу стройки, удобно иметь перед глазами готовый перечень материалов и раскрой. В проекте ПроектСам для этого хозблока есть ведомость пиломатериала, раскрой бруса и досок и расчёт крепежа. Проект «Хозюлок сарай 6х4 метра с пристройкой для дров и навесом» на сайте ПроектСам.

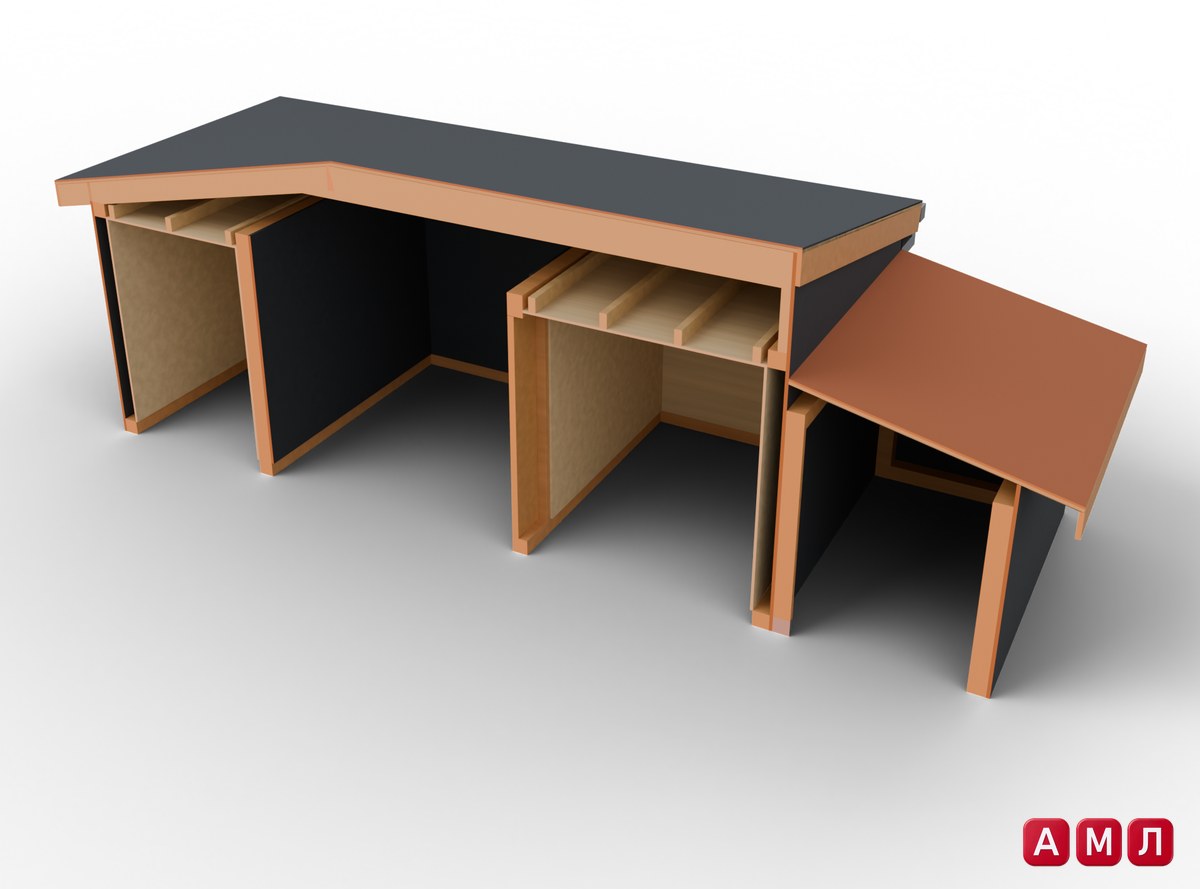

Что видно в разрезе: где деньги работают сразу, а где позже
Разрез показывает постройку изнутри. Под общей крышей несколько отсеков, разделённых стенами каркаса. В закрытых частях стены изнутри зашиты, по балкам потолка идёт подшивка, над ней видны сами балки и подкровельное пространство. Снаружи стены тёмные: это обшивка в антрацит.
Справа на разрезе дровник: ниже основной крыши, со своей кровлей терракотового цвета и открытым фасадом. Дровам нужен воздух, поэтому фасад дровника не зашивают, а крышу выпускают с хорошим свесом, чтобы косой дождь не доставал до поленницы.
Вывод для сметы простой. Внутреннюю обшивку вагонкой и подшивку потолка можно перенести на второй этап: постройка без них уже стоит и защищает от дождя. А вот кровлю, наружную обшивку и водосток откладывать нельзя, без них каркас мокнет, и экономия превращается в замену досок.

Размеры и разметка по сборочному листу

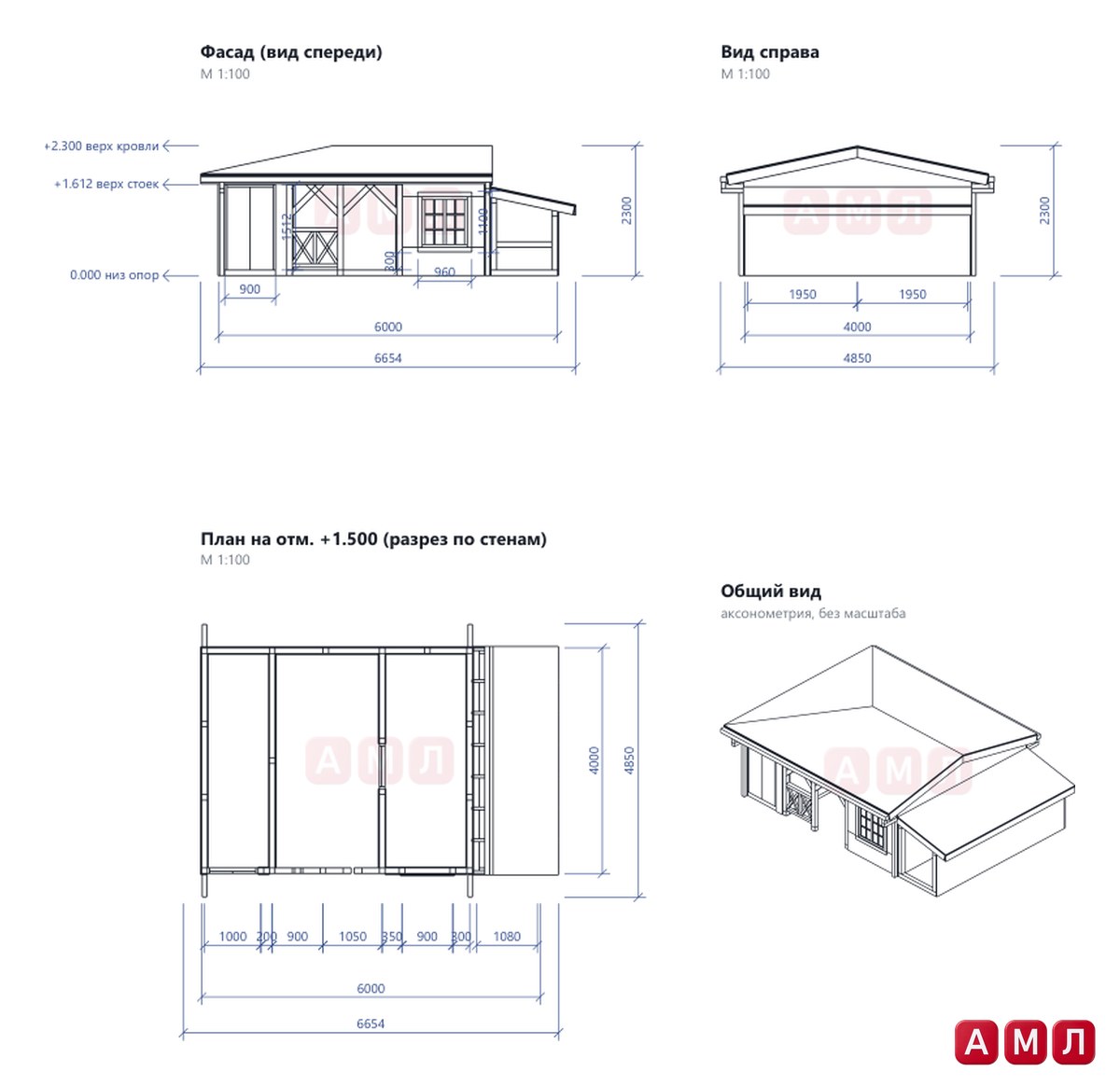

На сборочном листе фасад, вид справа, план на отметке 1,5 м и общий вид. С учётом свесов крыши постройка занимает 6654 на 4850 мм. Это стоит учесть заранее: отступ от забора и соседских построек считают по краю крыши, а не по стенам.
По плану видно, как поделена длина: несколько отсеков основного объёма и пристроенный дровник шириной около метра. Основной прямоугольник каркаса 4800 на 4000, его диагонали равны с точностью 5 мм, иначе кровля с вальмой не сойдётся на углах.
По высоте всё низко: верх стоек на отметке около 1,6 м, верх кровли 2,3 м. Стойки проёма кладовой ставят строго параллельно и проверяют диагонали проёма, разница не больше 3 мм: двустворчатая дверь перекоса не терпит. Ригель окна ставят заподлицо с наружной гранью стоек, иначе обшивка ляжет волной.

Кровля: самая дорогая ошибка
Кровля здесь многослойная: стропила с зарубкой на обвязке, фризовая доска между стропилами, настил OSB-3 18 мм, гибкая черепица. Экономить на толщине настила не стоит: гибкая черепица повторяет любую волну основания, и тонкий лист между стропилами даст провал, который видно с улицы.
Дальше правила, которые не стоят ни рубля:
- шаблон стропила сначала примеряют в трёх местах, обвязка могла уйти по высоте
- вынос стропил за стену 300 мм отбивают по шнуру, торцы опиливают в одну линию после установки
- стык листов настила только на стропиле, висячий край даст прогиб
- между листами настила зазор 3 мм, иначе летом плиту вспучит
- первый ряд черепицы выпускают за край настила на 10 мм
Отдельно о вальме. Накосные стропила и нарожники требуют аккуратной подгонки, и именно на вальме чаще всего появляются провалы кровли. Поэтому в финальной проверке этот пункт стоит отдельно: кровля без провалов на вальме, желоба сливают воду к трубам.
Что успеть до зимы и что оставить на весну
Гибкую черепицу кладут при температуре выше +5 градусов, иначе гонты не склеиваются между собой. Для конца октября это значит, что во многих регионах с черепицей уже придётся подождать до весны. Каркас, стропила и настил собрать можно, а настил на зиму закрыть плёнкой и прижать рейками, чтобы плита не намокла.
- до морозов: разметка, нижняя обвязка, стойки стен и навеса, ригели окна, верхняя обвязка и подкосы
- в холод: стропила и вальма, каркас дровника, лобовые доски и забирка, настил кровли
- весной: черепица, обшивка, двери и окно, потолок, внутренняя обшивка, ограждение навеса, водосток
Пиломатериал, запасённый впрок, храните под крышей на прокладках, а не на земле под плёнкой. Водосток ставят последним шагом, но без него вода с крыши падает прямо к стенам и на поленницу, поэтому весной с ним лучше не тянуть.
Частые вопросы
Можно ли класть гибкую черепицу осенью?
Можно, пока температура держится выше +5 градусов: в холод клеевой слой не схватывается и гонты не склеиваются. Если не успели, настил на зиму закрывают плёнкой, а черепицу кладут весной.
Какой толщины OSB нужна под гибкую черепицу на сарае?
В этом хозблоке настил из OSB-3 толщиной 18 мм. Листы стыкуют только на стропилах и оставляют между ними зазор 3 мм, чтобы плита не вспучилась летом.
Как пристроить дровник к сараю?
Удобнее всего к торцу, как здесь: у дровника свои стойки, обвязка, ригели стенок и стропила, а к сараю он примыкает через опорный брус у фронтона. Фасад дровника открыт, чтобы дрова продувались, крыша своя и ниже основной.
На чём нельзя экономить при строительстве хозблока?
На сушке пиломатериала, антисептике нижней обвязки, сплошной верхней обвязке и толщине настила кровли. В готовой постройке это незаметно, но именно эти позиции решают, будет ли она стоять ровно через несколько лет.
Хозблок с дровником обходится дешевле, когда его считают целиком, а не по мере того, как кончаются доски. Посчитать можно уже сейчас, в холод собрать каркас и настил, а весной закрыть кровлю и обшить стены. Если хочется сделать это по готовым размерам, на сайте ПроектСам есть проект этого хозблока с 13 шагами сборки в 3D, узлами крепления, раскроем и 3D-моделью, которую можно рассмотреть со всех сторон в браузере.
Хозюлок сарай 6х4 метра с пристройкой для дров и навесом
Готовый проект в PDF: сборочный лист с размерами, спецификация материалов, раскрой и пошаговая сборка с 3D-картинками. Скачивание сразу после оплаты.
